东区气电公司“气代煤”热电冷联产项目 1号余热锅炉受热面� ?樽钕鹊踝�

2021-12-02

zoty中欧·(中国有限公司)官方网站

2021年12月1日上午10时50分 ,广州开发区东区2×460MW级“气代煤”热电冷联产项目1号余热锅炉首个受热面� ?樗乘斓踝熬臀� ,标记着1号余热锅炉进入要害装备装置阶段 ,是继2号余热锅炉钢架最先吊装后的项目又一主要节点。

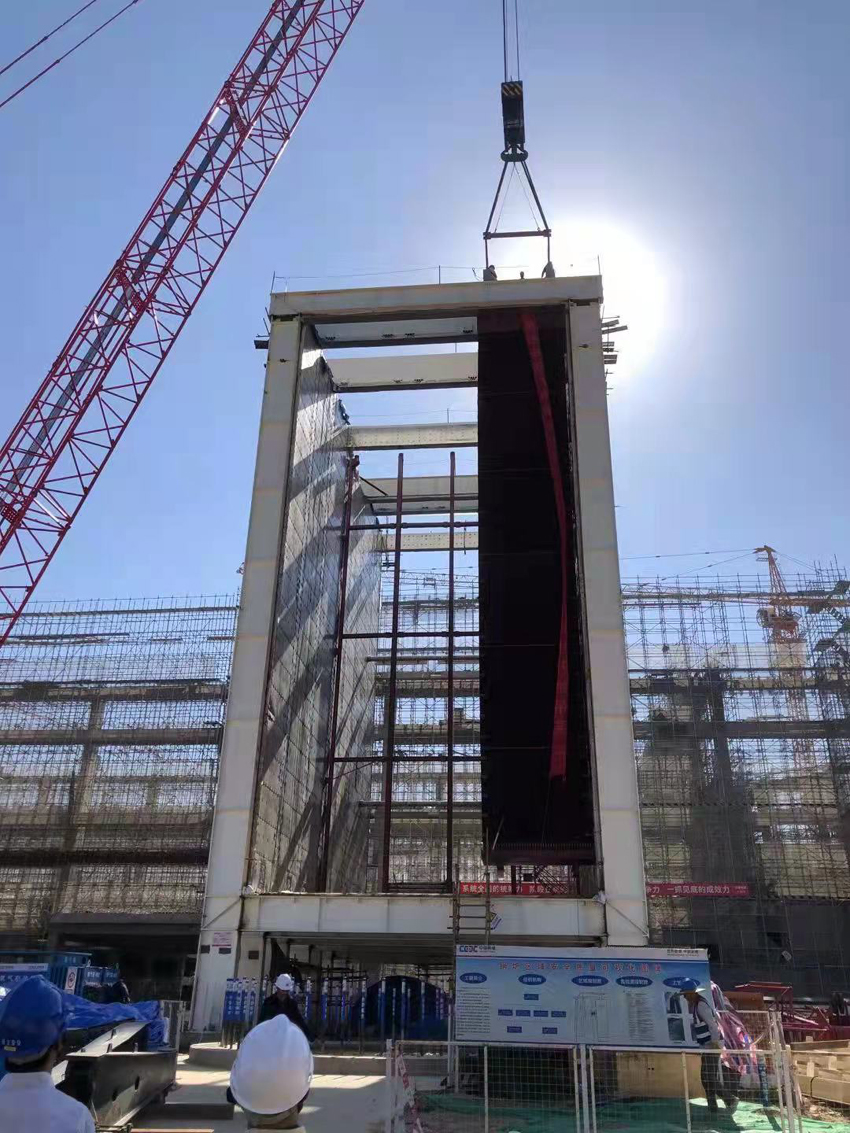

受热面� ?槭怯嗳裙慕沟悴考� ,也是余热锅炉最重的部件 ,单台余热锅炉由15个� ?樽槌� ,最大� ?橹�140吨。本次吊装最大起吊重量171吨 ,接纳400吨和180吨双履带吊车相互配合吊装计划 ,从起吊架和� ?檎灏馄� ,经由起吊架疏散、配重调解到� ?樵诙チ壕臀� ,整个历程历时三小时 ,各参建单位主要管理职员全程旁站监视 ,吊装现场主要有序。

为确保� ?榈踝八乘炀傩� ,东区气电公司与参建单位提前策划 ,对� ?榈踝凹苹傩猩蠛瞬⒍啻握倏ㄌ饩刍� ,通过盘算并模拟从� ?樾冻抵恋踝罢隼� ,论证计划的可行性 ,战胜� ?樘寤蟆⒅亓看蟆⒌醭党鹋渲鼗刈刖洞蟆⑾殖〉踝霸暗匦『鸵约氨;さ芈裱匪艿饶烟� ,制订了完整的� ?榈踝凹苹⒆橹笛�。� ?榈踝扒� ,重点举行合金管材光谱剖析、集箱内窥镜、尺寸和外观等检查事情 ,同时对现场暂时吊耳焊缝举行无损检测 ,确保清静可靠。

1号余热锅炉首个受热面� ?榈牡踝� ,为锅炉装置各项施工涤讪坚实基础 ,为项目一连高效推进创造有利条件。(东区气电公司  叶贤礼)
